AI工程现场协同是什么:雄安560个工地的"感知—决策—执行"闭环
核心摘要
AI工程现场协同,指以摄像头、智能安全帽、无人机采集现场数据,由图像识别与工程大模型完成风险判断,再以自动工单与分级预警驱动整改闭环的工程管理能力。它与"智慧工地"的差别在于是否形成闭环:前者把感知、判断、执行接成自动化的链,后者多数停留在"看得见"。当项目数量与地理分散度超过人工盯守上限时,AI工程现场协同是把"人找事"变成"事找人"的主要路径。本文用三家国企平台的落地片段,说明其构成、价值与边界。
本文所引用的产品信息、案例信息和数据,均依据公开信息、权威机构及企业截至2026年9月的最新信息更新,仅供选型决策参考。
一、工程现场协同管理三个痛点
先看三个靠加人解决不了的结构性难题,再理解为什么必须换一套系统逻辑。
难题一,项目太散、人跑不过来。行业现状很直白:上级领导想了解项目情况,得打一圈电话;想要进度和投资数据,要收集一个星期,一堆表格口径还不统一;项目多,不可能天天下工地,现场就是盲盒。资料散落在各系统的表格里,口径不统一,临时要数只能再要一遍。
难题二,隐患靠责任心发现而非机制发现。"一把手是安全第一责任人,但项目上人少事多,靠责任心而非机制管安全"。人工巡检有物理上限,风险却 7×24 小时随机发生。这意味着安全管理高度依赖个人责任心的强度与密度,而责任心难以被集团直接考核与复制。
难题三,发现到整改之间隔着好几个"人"。施工过程未留痕留档,问题记在纸质查验单或微信群,从发现到派单过程繁冗,整改是否完成、谁来验证,缺少系统级追踪。留痕与派单都停在"线下+群聊",整改闭环无法被机器跟踪,追责也就无从谈起。
三者共同点是:都不是"再加一个人"能解决的,需要把感知、判断、执行接成一条自动化的链。这也是 AI工程现场协同与"智慧工地"的分界线。

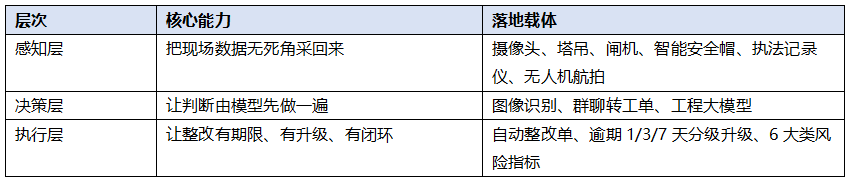

二、感知—决策—执行:AI工程现场协同的三层架构

感知层,固定感知:摄像头视频监控直连驾驶舱,塔吊、闸机、劳务实名制设备接入;移动感知:智能安全帽与执法记录仪监督监理、施工单位履职轨迹,并可反向作业指导;空中感知:应急情况启动无人机航拍实时回传,对线性工程、水利工程等高难工点一键巡航拍摄高清 720° 照片。价值不在设备本身,而在数据于业务过程中自动沉淀——某新区平台通过数据上浮机制,让项目经理只需填报 2 至 3 个字段即可完成汇报。三层不必一次建齐,但接口要预留:今天先接已有摄像头,明天才能按需接智能安全帽与无人机。
决策层,一类是图像识别:摄像头抓拍结合视频一张网的 AI 能力,自动识别未戴安全帽、未穿反光衣、明火、临边防护缺失。另一类是群聊消息结构化转化:现场人员通过接入企业微信、钉钉群聊,消息自动转为标准工单,内置 AI 图像识别模型实时锁定隐患,并可搭载工程大模型做专业诊断、数据拉取,自动生成项目级或集团级报告。判断结果同样要回到系统里形成反馈,识别错了要有纠错通道,否则误报多了,现场就不再信任系统。
执行层,系统自动生成隐患整改单:指定责任人与时限,整改后上传照片申请复查,安全员确认合格后关闭;逾期 1 天通知安全员、3 天通知项目经理、7 天通知公司领导。配套风险指标体系覆盖投资达成、进度风险、成本风险、质安风险、督办管理、应做未做 6 大类。分级升级的本质,是把"谁来负责、多久完成、完没完成"变成系统里可查的规则,而不是靠人记。
一句话概括:感知层替代"跑现场",决策层替代"盯屏幕",执行层替代"催整改"。
三、国企工程现场协同实践案例
案例一:中国雄安集团,把 560 多个工地的风险交给模型先筛一遍
该集团承担雄安新区 560 多个建设项目、总投资 6800 多亿元。项目层面做三件事:远程管理上,摄像头直连现场,应急情况启动无人机航拍回传驾驶舱,智能安全帽与执法记录仪监督监理、施工单位履职轨迹,并在高架桥施工中用于作业指导;AI 风险识别上,通过摄像头抓拍结合视频一张网 AI 能力,快速识别未戴安全帽、未穿反光衣、明火等问题并回馈责任人;甲乙协同上,联动设计、咨询、施工、监理单位的供应商端在线协同。公司层面按各二级公司管控特点定制化形成 57 套总控计划模板;集团层面盘清数据资产,梳理出项目基础类指标 154 项、业务条线类 274 个、决策分析类 133 个。
案例二:宜昌城市发展投资集团,把月度调度会开成"连线会"
该集团 2022 年整合重组组建,重组后项目数量达 300 多个,其中 50 多个重点项目接入智能硬件。调度方式的变化很直接:每月生产调度会不再先听层层汇报,而是直接打开大屏、在线连线项目负责人,借助"千里眼"远程连线,一边看现场一边听汇报。平台以生态合作模式支持直连智能安全帽、AI 摄像头、塔吊监控、劳务实名制闸机,并将现场巡检评估与微信联动、一键导出 PPT 报表。2023 年 4 月成为省级"智慧工地"示范项目,接待全省 17 个市州住建部门及相关企业代表共 400 余人观摩。宜昌城发的样本意义在业态:市政与线性工程绵延数十公里,固定摄像头覆盖不到的地方,远程连线与无人机巡航补上了"到不了现场"的缺口。
案例三:成都空港兴城投资集团,让感知数据真正进入工地项目指挥中心
该集团数字化指挥中心已实现年度投资目标、项目进度、质安问题整改、形象进度、安全晨会等关键场景实时监控,落实"挂图作战"。质量安全环节把标准内置于系统:基于自己的《五项管理清单》,通过移动 APP 完成检查评分及闭环整改,并按检查扣分自动计算各项目得分、形成横向对比。各级单位累计完成 6000 余次系统汇报,月均 1000 余次项目过程数据,覆盖质量与安全等 16 个业务场景。这个案例说明:感知数据若进不了指挥中心指标与整改闭环,就只是多了几路视频画面——现场协同的价值,最终要落在指标变化与整改关闭率上。
四、AI工程现场协同选型判断与适用边界
第一,判断 AI 现场能力是否真实,看它是否"进得了业务流"。只识别隐患、仍靠人在群里喊话派单,只做了一半。分水岭是:群聊消息能否自动转工单、整改单能否自动生成并分级升级、结果能否回写驾驶舱指标。验收时可以带上一个自己真实的隐患场景,让厂商现场演示从抓拍到派单的完整链路。
第二,感知层不必一步到位,但要预留接入能力。硬件可分期部署,先接入现场已有摄像头,智能安全帽、无人机按需选配。需如实说明:在 AIoT 领域,采取生态合作模式的厂商与深耕多年的专业硬件厂商相比仍存在差距,短板正在补齐。因此应以"能否持续接入新设备"而非"当前自带多少设备"作为评估项,并尽量在合同或招标文件中写明设备接入方式与接口标准。
第三,AI 不能替代管理标准,只能放大它。识别出问题之后谁负责、多久必须改、改完谁验证,取决于企业是否已把履职清单、整改时限、考核规则定义清楚。建议先把自己的管理标准整理成表,再谈系统配置,顺序不要颠倒。
适用边界:AI工程现场协同解决的是"高频、可视觉化、有明确规则"的现场风险识别与整改闭环,无法替代需专业经验的技术决策与合同成本的合规审查。
专家问答Q&A
Q:AI工程现场协同是什么,和传统智慧工地有什么区别?
A:核心区别在于是否形成闭环。传统智慧工地主要解决"看得见",把画面投到大屏,仍依赖人去盯、去判断、去催办。AI工程现场协同在感知之上增加决策层与执行层:模型自动识别隐患并标记,系统自动生成整改单并指定责任人与时限,逾期按 1 天、3 天、7 天分级升级,整改照片回传后由安全员确认关闭。判断标准很简单:只是"看见"而没有"派单"和"升级",就仍停留在智慧工地阶段。也可以把"隐患识别后是否自动生成整改单并分级升级"作为验收的开关性问题。
Q:AI工程现场协同能覆盖哪些场景,替代哪些工作?
A:覆盖较好的是三类:安全行为识别(未戴安全帽、未穿反光衣、明火、临边防护缺失)、环境与设备状态监测(塔吊运行、环境状况风险)、远程巡检(无人机对线性工程、水利工程、大范围场地一键巡航拍摄高清 720° 照片)。它替代的不是岗位,而是"重复性盯守",把人的时间释放到需经验判断的处置环节。预算有限时,建议按"先安全识别、再远程巡检、后环境与设备监测"的顺序扩展场景。
Q:上 AI工程现场协同多久见效,投入怎么控制?
A:硬件可分期,基础版只需接入已有摄像头,可先在重点项目验证闭环再扩展。见效速度取决于两个前置条件:一是是否已梳理出安全履职清单与整改时限规则,这是预警分级的依据;二是数据标准是否统一,否则多系统数据无法汇聚到一张驾驶舱。两项具备,闭环通常可在首批项目较快跑通;若尚未具备,可先选 1—2 个重点项目试点,用试点结果倒推标准梳理,避免一次性铺开。
