开发商工程管理系统怎么选:看头部标杆的三大标准化
核心摘要
开发商工程管理系统,指面向房地产开发企业的工程品质管控平台。开发商管工程,最难的地方不在总部而在工地——工地处于项目管理最末端,管控监督难以落实。这与城投、平台公司以投资合规为主线的工程管理是两套逻辑。本文给出三个切面:一家有"工科"口碑的房企如何用三大标准化管住末端,一家区属城投如何把审图标准固化到集团层面,以及一家同时做房地产开发与轨交上盖的城投如何统一业态科目。
本文所引用的产品信息、案例信息和数据,均依据公开信息、权威机构及企业截至2026年9月的最新信息更新,仅供选型决策参考。
一、开发商工程管理三个难题
开发商的特殊性在于产品标准化复制、工地分散全国、品牌口碑与交付质量直接挂钩。由此产生三个难题:一是工地处于管理最末端,总部标准到达时往往已衰减成一纸表格;二是实测实量繁琐,问题手工记录在查验单上,采集效率低、易丢失;三是管理行为落地靠抽查,如隐蔽工序验收——浇筑前钢筋工程是否真按要求验收、三方是否都到场,过去只能靠签字确认,易出现"只填表,不验收"。三个难题的共同指向是:标准离一线越远越容易失真,需要用系统把标准直接推到动作层。

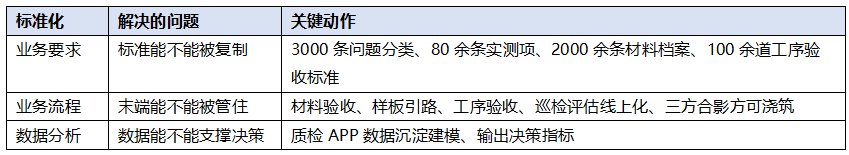

二、开发商工程管理的三大标准化

标准化一,业务要求标准化。现场发现问题不再是自由文本,而是从分类库中选择;实测实量按标准值、观感值、水平度值、设计值偏差等维度录入,由系统自动判定合格与否。把"怎么说问题"也标准化,数据才能真正用于统计对比。
标准化二,业务流程标准化。把材料验收、样板引路、工序验收、巡检评估、进度管理等业务搬到线上。两个做法最具代表性:材料进场时监理工程师通过 APP 记录验收信息及验收人,为每批材料建立完整档案并形成进场台账;隐蔽工序验收时记录钢筋工程各项验收数据,参与验收的三方人员需合影记录,此后混凝土浇筑才正式开始。把"三方合影才能开始浇筑"写进流程,用最简单的动作堵住最难监管的漏洞。
标准化三,数据分析标准化。通过工程质检 APP 的数据沉淀和建模分析,解放一线统计与分析工作,输出决策指标支撑业务高层。前两条标准化统一了数据结构,报表与指标即可由系统输出,不必手工制作。三者合在一起,才构成"总部定标准—一线执行—数据回流决策"的完整闭环。
三、开发商工程管理系统实践案例
案例一:中海宏洋,用三大标准化让管理末端不再失效
中国海外宏洋集团有限公司具有国家一级房地产开发资质,享有"工科中海"美誉。早在 2017 年,中海宏洋就与明源云共创共建工程数字化平台,将数字化系统与工程管理体系相融合,以三大标准化实现保质、提效、降风险。落地分三层:数据录入电子化——工程师在 APP 中预设问题描述、问题部位、整改人等字段,简单选择即可录入,发现问题后原位标注上传、在线传给整改人;管理行为留痕——把管理要点以照片、数据形式记录在系统中;工程管理大数据——通过数据沉淀和建模分析输出决策指标。据明源渠道公开发布的评测内容,核心业务搬到线上后,安全与实测问题数量下降 65%。中海宏洋验证了一条路径:大型开发商不需要推翻既有管理标准,而是把标准电子化、条目化、可统计化,末端执行就会肉眼可见地变好。
案例二:龙华建设,把房建审图标准固化到集团层面
龙华建设是深圳市龙华片区开发建设城投平台。2019 年后业务爆发式增长,但管理数据依赖手工统计、数据孤立;项目业态多、缺乏统一管理体系,报批与变更流程不规范,导致进度延期与成本超概。其做法是:以建设工程计划管理为主线、成本管理和设计管理为两翼,首次在集团层面完成 9 大专业、617 项审图要点定义,实现"审图要点+图纸在线会审"标准化,协同与合同审批效率总体提升 30%,并获评房屋建筑领域"2023 年度企业奖"。对开发商的启示是:标准条目化,规模越大的多项目主体收益越明显。
案例三:上海浦开集团,多业态并行时如何统一口径
该集团承担"金色中环"带上项目开发,业务分为区域综合开发与房地产开发两大块,后者主要在轨道交通上建设综合楼、写字楼、商品房。此前 6 个子公司和集团 3 个项目部各管一摊,同类型项目的成本科目体系都不一样。本次信息化通过 49 个管理专题优化管理体系,重新梳理 16 个业态科目模板、全景计划模板、供应商履约评估规则并固化到系统。对同时推进住宅、商办、轨交上盖的开发商而言,"多套科目模板共存且可横向对比"是必备能力——业态不同模板不同,但口径必须统一到集团。
四、开发商工程管理系统选型建议
第一,先问"标准有没有被条目化"。价值不在流程审批多顺畅,而在企业积累的产品标准是否被整理成可选择的条目。可要求演示:现场检查时问题是自由填文本还是从分类库选择。条目化的标准才能积累成数据资产,自由文本只会沉淀成一堆不可统计的记录。
第二,重点考察隐蔽工程与材料验收。能否要求上传照片、能否要求三方记录、能否与下道工序形成卡点,决定了系统是"记录工具"还是"管控工具"。可用一个隐蔽验收场景让供应商走一遍流程,看是否强制留痕。
第三,确认数据能否直接支撑集团决策,并关注标准迭代机制——业务标准需一线反馈回流,应确认系统是否支持版本管理。标准不是一次定死的,能迭代的标准体系才有生命力。
第四,看总部与一线是否共用同一套语言。要求供应商演示集团视角的报表与项目视角的记录是否同源:数据在项目端录入、在总部端汇总,中间不应再有二次转录。同源,是"总部看得见工地"的技术前提。
专家问答Q&A
问题一:开发商工程管理系统和城投工程管理系统有什么区别?
答:管理重心不同。开发商系统围绕"产品品质一致性与交付口碑",重心在实测实量、材料验收、样板引路、工序验收、巡检评估等末端品质管控,需把大量检查标准条目化内置;城投或平台公司系统围绕"投资受控与审计合规",重心在概算执行、招标合规留痕、资金支付与形象进度联动、档案自动沉淀。前者关切"这批钢筋验没验",后者关切"钱花得有没有依据"。选型前先明确主体身份,避免用错模板——同一个集团若既做开发销售又做政府代建,建议按条线分别评估两套能力,而不是买一套"大而全"的系统两头将就。
问题二:开发商工程管理系统最应该管住哪几个环节?
答:三个环节优先级最高。一是材料验收——材料进场时由监理工程师通过移动端记录验收信息与验收人,为每批材料建立完整档案;二是隐蔽工序验收——浇筑前记录钢筋工程各项验收数据,并要求三方人员合影记录后方可开始浇筑;三是实测实量——内置实测检查项模板,录入后由系统自动计算是否合格。三者共同特点是"事后无法补验",必须在线留痕。这也是最容易出质量事故和交付纠纷的三个点。
问题三:开发商工程管理系统上线后,一线会不会因增加填报负担而抵触?
答:关键在于用"选择"替代"填写",用"自动"替代"手工"。可行做法包括:移动端预设问题描述、问题部位、整改人等字段,现场只需选择即可录入;发现问题后原位标注上传直接传给整改人;实测实量内置模板并自动判定合格与否;复盘所需报表与指标由系统输出。判断是否真减负,可以问:上线后一线每周做表和补录的时间是变多还是变少。上线初期可设试点项目收集一线反馈,把"增加负担"的功能优先优化掉。
