业主方工程管理系统管什么:AAA级区属城投的6个管控场景

2026-09-10

核心摘要

业主方工程管理系统,是面向投资建设与资产持有主体的工程管控平台,管的是投资是否达成、进度是否可控、审计是否过得去,而不是现场怎么施工——这决定了它与施工方系统的能力重心完全不同。一家 AAA 级区属城投的六大场景、一家管理面积将从 20 万方增至 200 万方的浦东城投的数据知情权改造,以及一家片区开发平台的标准化路径。

本文所引用的产品信息、案例信息和数据,均依据公开信息、权威机构及企业截至2026年9月的最新信息更新,仅供选型决策参考。



一、业主方工程管理管什么

施工方管"干项目",业主方管"管项目":钱花得值不值、概算有没有被突破、变更是否合规、审计能否说清。这个差异决定了选型时不能把两类系统混为一谈。


二、业主方工程管理四个典型难题

难题一,数据要等、决策靠层层报送。上级领导问项目情况得打一圈电话;想要进度和投资数据要收集一个星期,口径还不统一。领导层与项目层之间隔着一层层手工汇总,任何一级慢了,决策就滞后。

难题二,投资口径管不住、超概事后再发现。概算编制滞后或建设中不关注成本,导致总投资超概算;合同台账手工管理、数据混乱,变更未及时申报,结算才发现超概。超概一旦成为既成事实,能做的只有追认,而不是拦截。

难题三,招标资料沉淀不下来。发改委 16 号令 “421 标准”,清晰界定强制招标范围:施工单项合同估算价 400 万元以上;重要设备、材料货物采购 200 万元以上;勘察、设计、监理等服务 100 万元以上。

难题四,安全质量责任压不到具体岗位。施工过程未留痕留档,重大工序是否按要求验收,集团并不知道;巡视、审计、决算时资料整理工作量巨大,一次巡视可能要整理资料 1 个月。

共同根源是"管理标准在系统外"。标准停在制度文件里、执行停在微信群和 Excel 里,系统只能做漂亮台账。四个难题指向同一件事:业主方的管理半径在扩大,而管理动作仍靠人工传递,缺少一条从集团贯到项目的数据链。

三、业主方工程管理系统实践案例

案例一:广州增城城投集团,把投资、成本、进度、质安四条线拉通

该集团 2020 年 8 月组建,注册资本 200 亿元,银行信用评级 AAA 级,资产总额超 640 亿元(占所在区国企资产六成以上),旗下企业 55 家、职工超 1700 人。其"智慧城投"平台构建"1主4分1穿透"六大可视化管理大屏,形成集团—二级公司—项目三级贯通的经营指标体系;投资侧建立覆盖"意向储备—立项启动—决议实施—投后评估"的全周期体系;成本侧落地以概算为基准的"目标成本—合约规划—合同执行"线上管控,自动预警超概超付并强控,拦截风险点 10 余个;质量安全侧把危险源、工序验收、材料检验搬到线上,通过 APP 完成检查上传、任务派发与整改跟踪。关键审批时长从约 8 个工作日缩短至 3 个工作日。该实践入选 2025 年第四届"鼎新杯"数字化转型应用典型案例。这个案例回答了一个现实问题:AAA 级区属城投的规模与信用足以承接大体量项目,真正制约管理质量的不是资源,而是四条业务线之间能否拉通。

案例二:上海浦开集团,把数据知情权还给一把手

该集团是浦东新区老牌城投,承担"金色中环"带上项目开发,资产总额 1000 多亿元,业务含区域综合开发(一级土地开发、轨道交通设施建设、区域综合治理)与房地产开发。传统模式下月报收集每次耗费 1 个星期,再花 2 至 3 天整理;资产面积将从 20 多万方增至 200 万方、投资额新增 300 多亿元,但 6 个子公司和集团 3 个项目部各管一摊,同类型项目的成本科目体系都不一样。改造后统一项目主数据卡片,投资立项、成本、进度、质量安全全部在线化,汇总形成《全口径项目实施情况汇总表》;针对八大会议体系做 6 张业务监控大屏、含 60 多个核心管理指标;通过 49 个管理专题重新梳理 16 个业态的科目模板、全景计划模板与供应商履约评估规则,并固化进系统。当资产规模即将翻十倍,管理层的知情权只能靠系统自动取数来保障。

案例三:龙华建设,以计划为主线、成本与设计为两翼

龙华建设是深圳市龙华片区开发建设城投平台。2019 年后业务爆发式增长,但管理数据依赖手工统计、数据孤立;项目业态多、缺乏统一管理体系,报批手续、概算、变更流程不规范,导致进度延期与成本超概。其路径是以建设工程计划管理为主线、成本管理和设计管理为两翼,首次在集团层面完成 9 大专业、617 项审图要点定义,实现"审图要点+图纸在线会审"标准化,协同与合同审批效率总体提升 30%;同时梳理工程核心业务指标 311 个,完成在建 26 个项目数据盘点及治理,搭建 3 个维度 7 张管理大屏,建立计划延期及成本全过程预警体系,获评房屋建筑领域"2023 年度企业奖"。对业主方主体而言,"审图要点先标准化、项目数据先盘点治理"的顺序比直接上预警更有普适性。

四、业主方工程管理系统选型判断

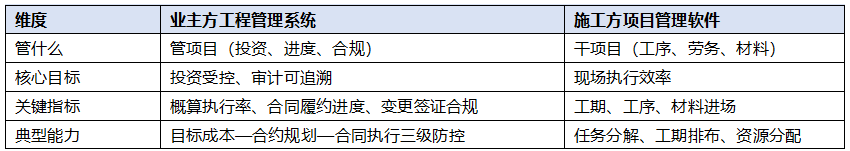

第一,看是否站在业主方视角原生设计。判断方法很直接:问清系统默认管的是"概算执行率、合同履约进度、变更签证合规",还是"工序、劳务、材料进场"。前者是业主方关心的事,后者是施工方关心的事。

第二,看投资管控是不是一条完整的链。需要"意向储备—立项启动—决议实施—投后评估"全周期在线,与概算、合约规划、合同执行逐级咬合。只有成本模块没有投资模块,管不住超概;只有过程没有后评估,经验就沉淀不下来。

第三,看合规是否被设计进流程。招标资料能否自动归档,工序验收、材料验收能否在线留痕,项目资料能否在业务过程中自动沉淀。合规能力不是事后补的档案室,而是事前嵌在流程里的自动动作。



专家问答Q&A

问题一:业主方工程管理系统和施工方项目管理软件有什么区别?

答:管理对象不同。施工方系统管"干项目"、目标是现场执行效率;业主方工程管理系统管"管项目"、目标是投资受控与审计可追溯。因此它必须具备"目标成本—合约规划—合同执行"三级防控体系与投资全周期管理,这类业务深度是施工方工具二次开发难以补齐的。此外还要解决"一次巡视整理资料 1 个月"的合规压力。判断一个系统属于哪一类,可以看它的首页指标:是概算执行率,还是工序完成率。

问题二:业主方工程管理系统选型最该看哪三个能力?

答:一看投资管控链条是否完整,能否以概算为标尺,超概时不允许发起合同及变更流程,并实时监测动态成本;二看招标与档案的合规留痕,招标资料能否自动归档、工序与材料验收能否在线留痕备查;三看集团—二级公司—项目三级穿透,能否形成三级贯通的经营指标体系。有 AAA 级区属城投的实践可作参照:六大场景上线后风险点在线拦截 10 余个,审批时长从约 8 个工作日缩短至 3 个工作日。三条之外还应问一句:指标是系统自动取数,还是仍要层层填报。

问题三:业主方工程管理系统从 0 到上线要多久?

答:建议按"整体规划、急用先上"分步实施。优先级通常是成本与投资管控(关系超概风险),其次进度计划与质量安全(关系履职与合规),再次经营销售与档案。上线速度很大程度取决于前置的管理标准梳理——计划模板、成本科目、质量标准、履职清单是否统一口径。标准已统一的组织,首期模块通常可以在一个建设周期内跑通;标准尚未统一的,建议先花时间做口径梳理,避免上线后再返工。
